Planering

Från orderrad till tillverkningsorder

För planeraren som söker i ett kalkylblad eftersom programmet inte hittar ordern.

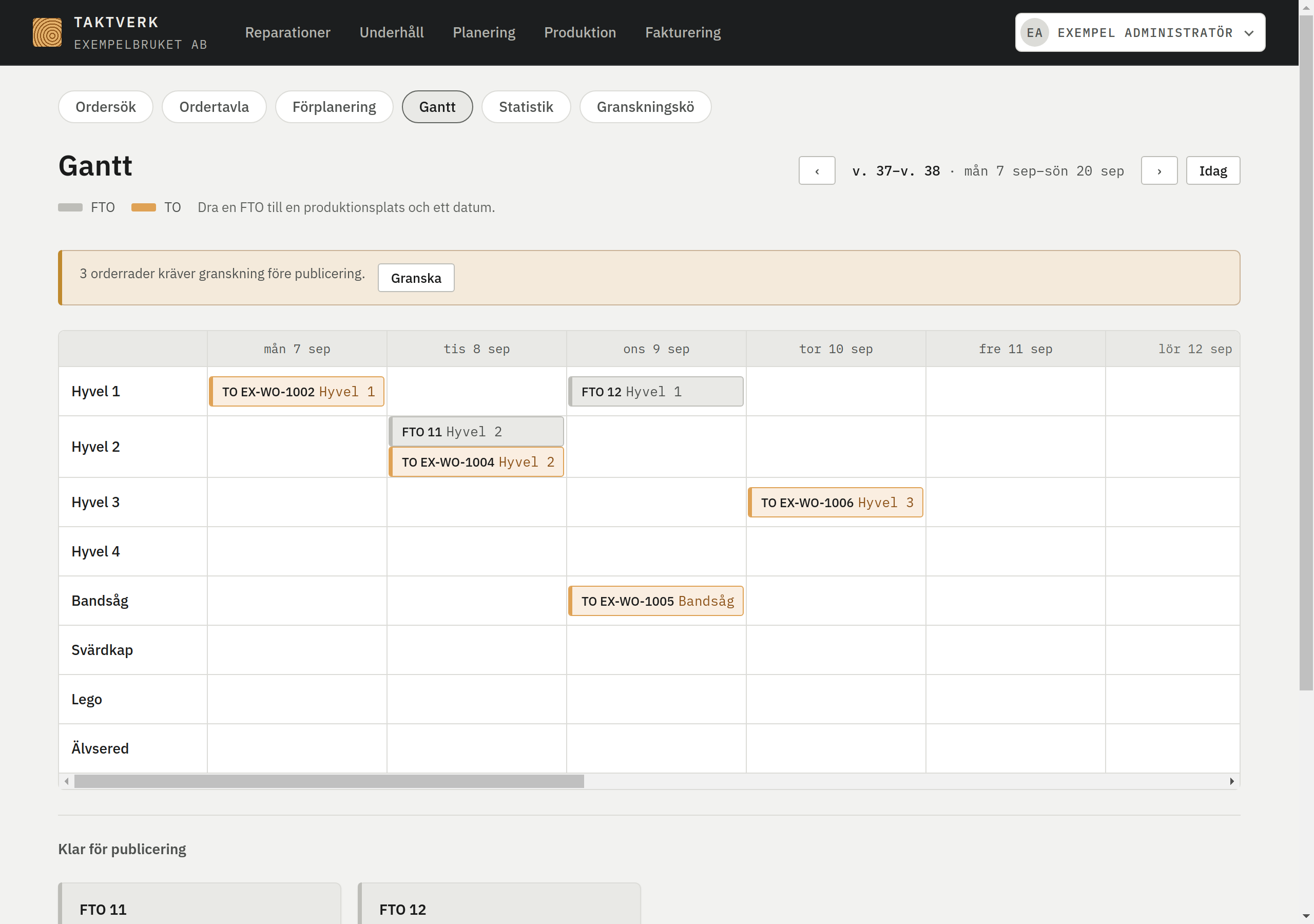

Skärmbild av Från orderrad till tillverkningsorder

Så fungerar det

  1. Importera orderraderImportera orderrader från en fil.
  2. Sortera och förplaneraLägg rader på produktionsplats och gruppera dem till FTO.
  3. Lägg ut och publiceraPlacera FTO i Gantt och publicera tillverkningsordern.

Hitta ordern

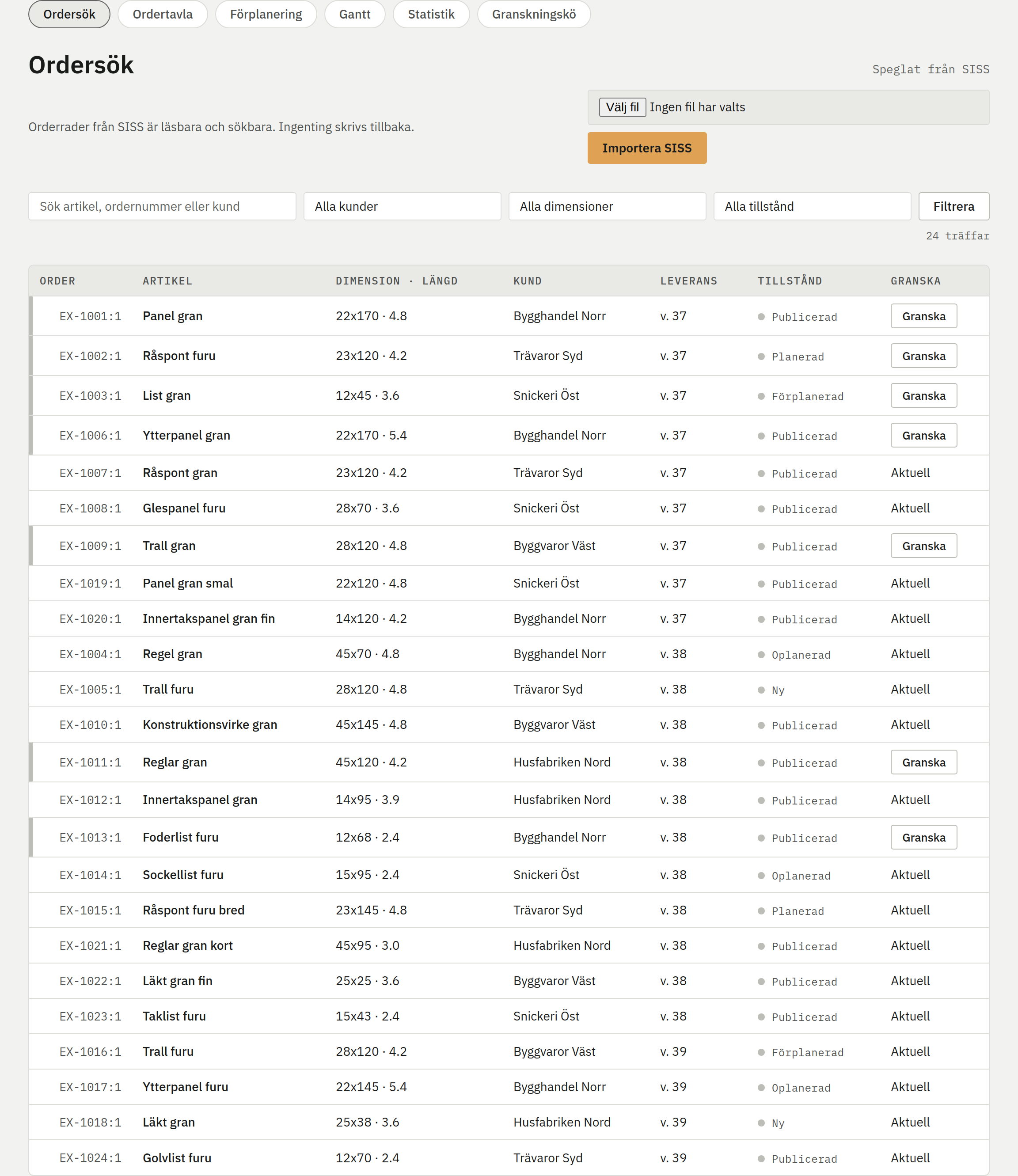

Skärmbild av Sök över varje orderrad

Sök över varje orderrad

Sök på artikel, kund, dimension och status. Sortering, filterfält och träffantal gör listan möjlig att arbeta i.

Sortera till produktionsplats

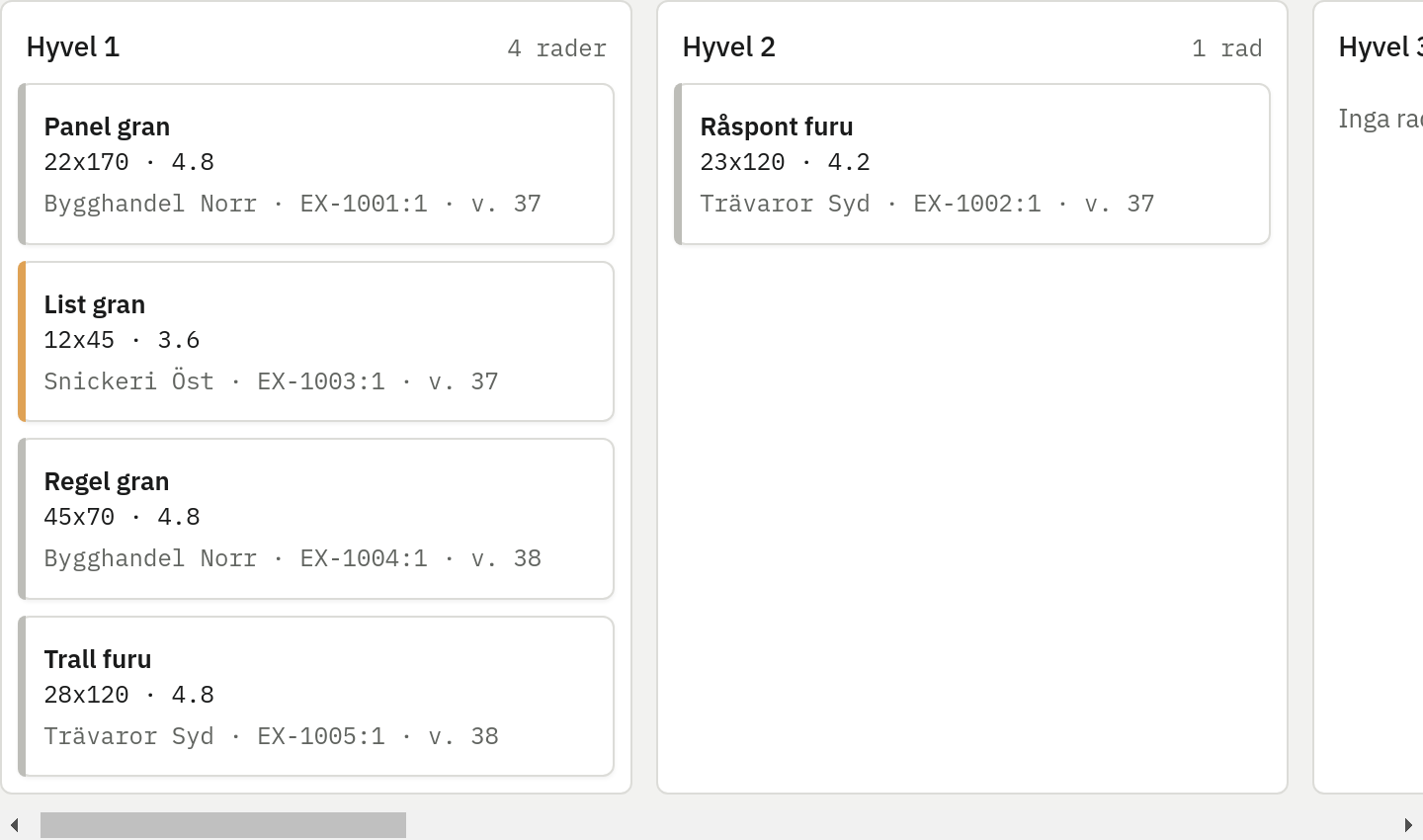

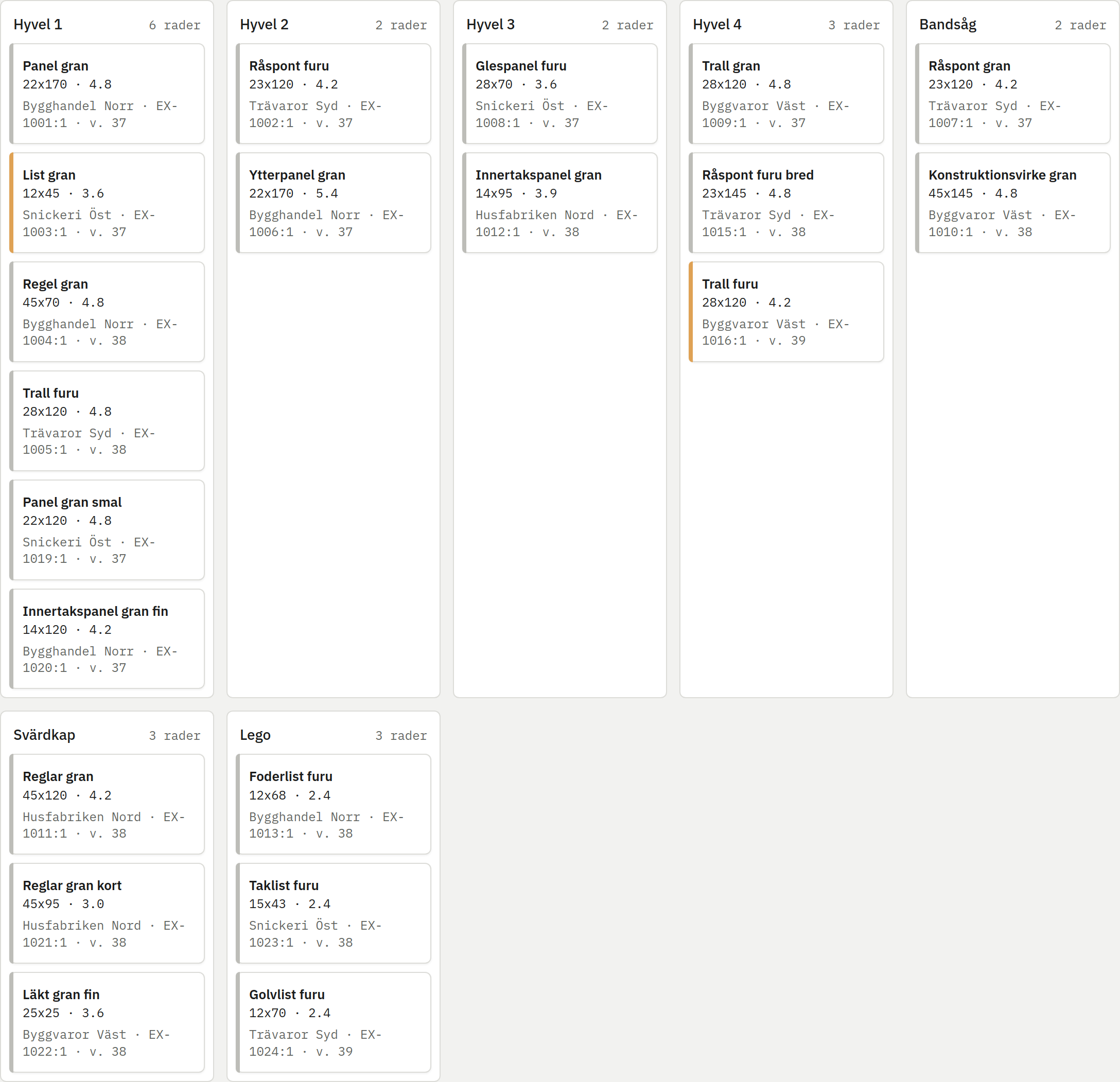

Skärmbild av En kolumn per produktionsplats

En kolumn per produktionsplats

Dra en orderrad till Hyvel 1–4 eller Bandsåg. Tavlan visar vad som väntar på varje plats.

Förplanera

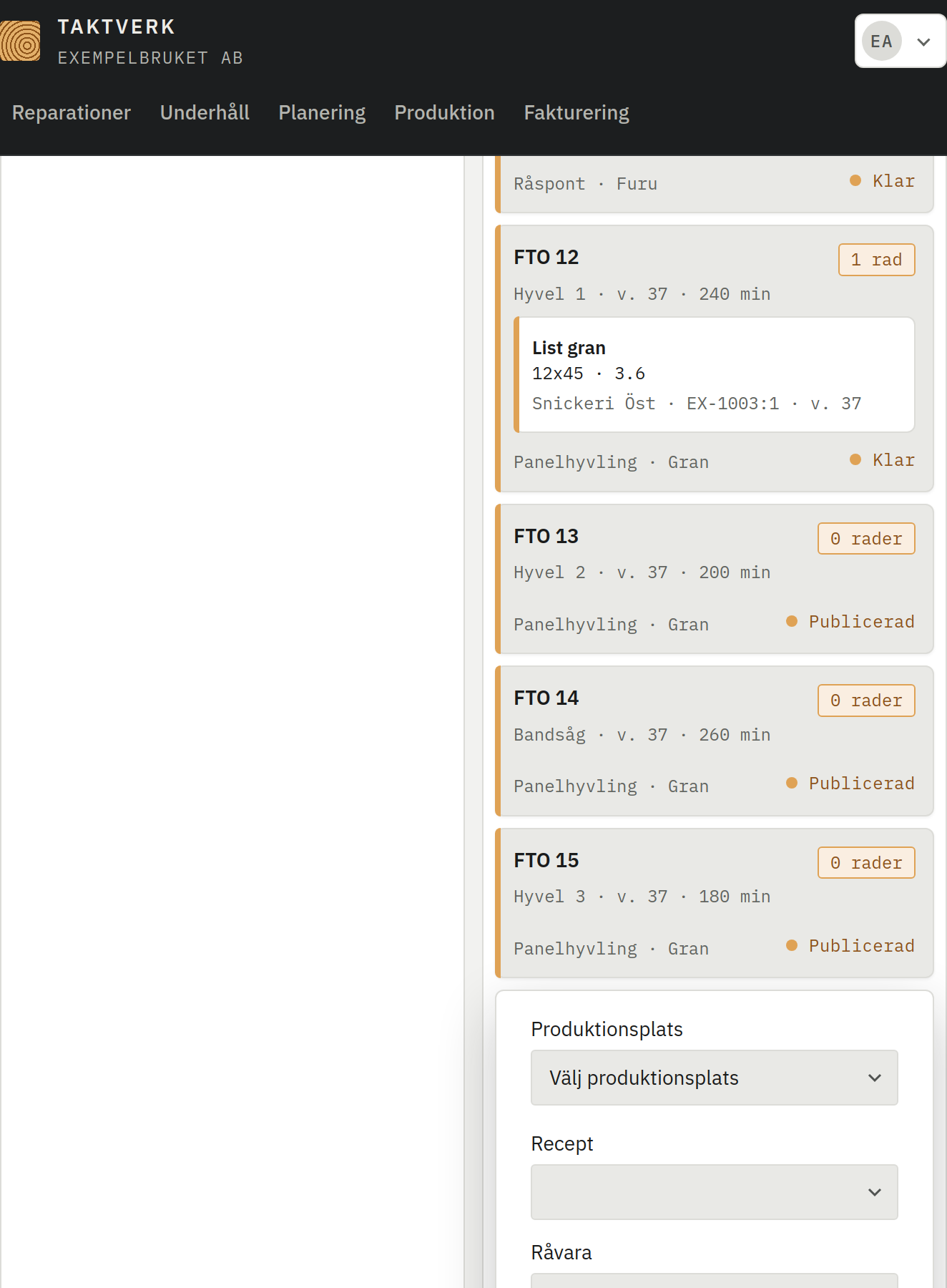

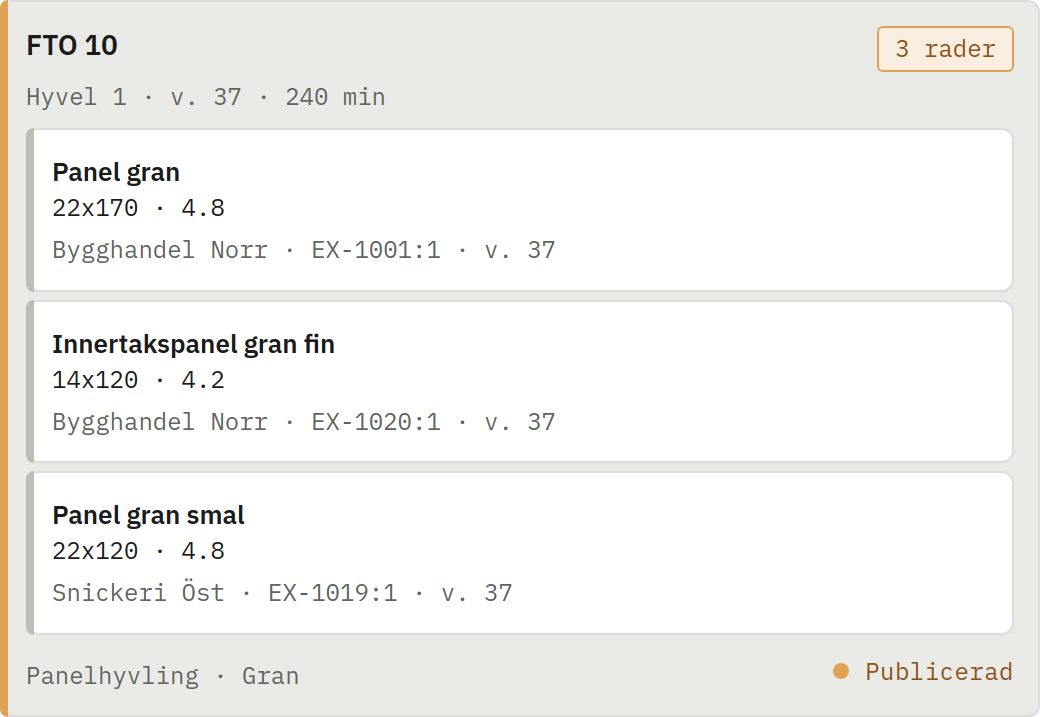

Skärmbild av Två banor för FTO

Två banor för FTO

Gruppera likvärdiga rader från flera kunder till en FTO. FTO-kortet innehåller raderna som ska tillverkas tillsammans.

Lägg ut och publicera

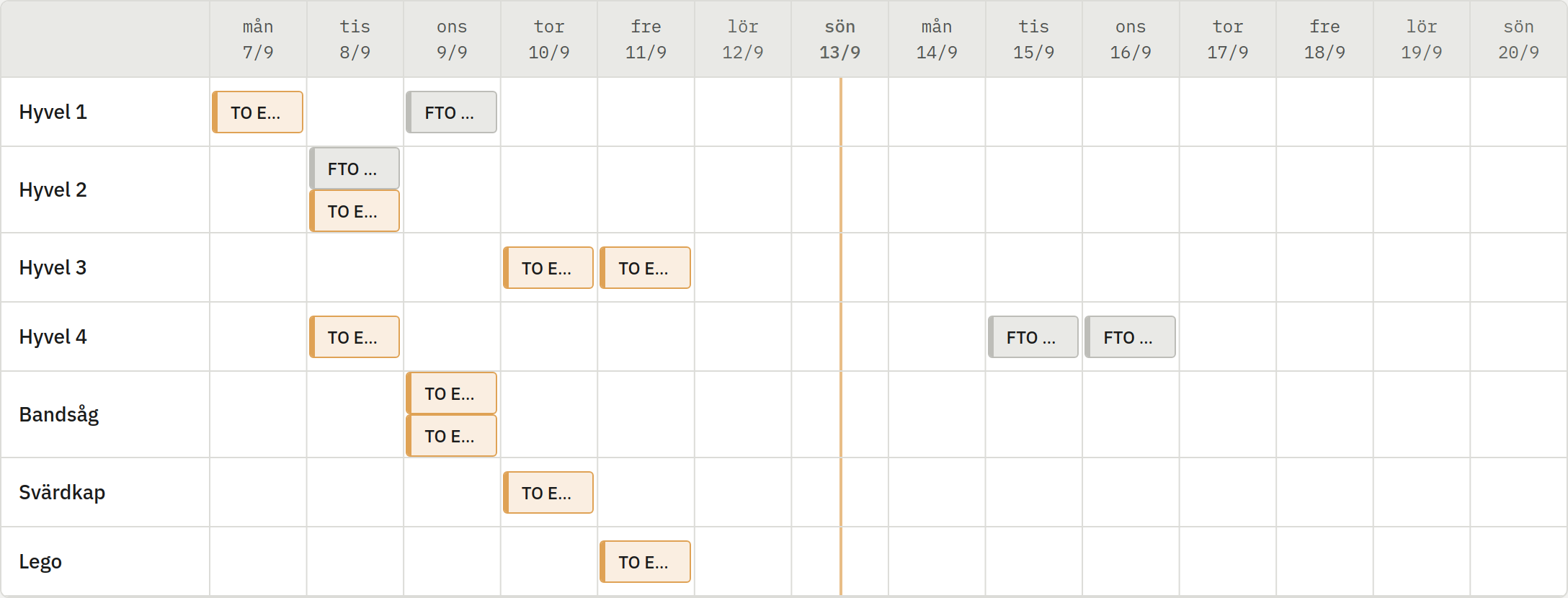

Skärmbild av Gantt för maskin och dag

Gantt för maskin och dag

Placera en FTO på en maskin och en dag och publicera den som en TO. Publiceringsregistret visar vad som har lagts ut.

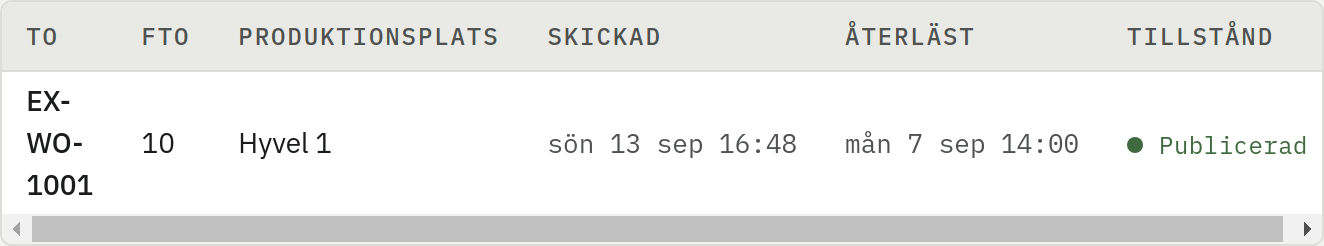

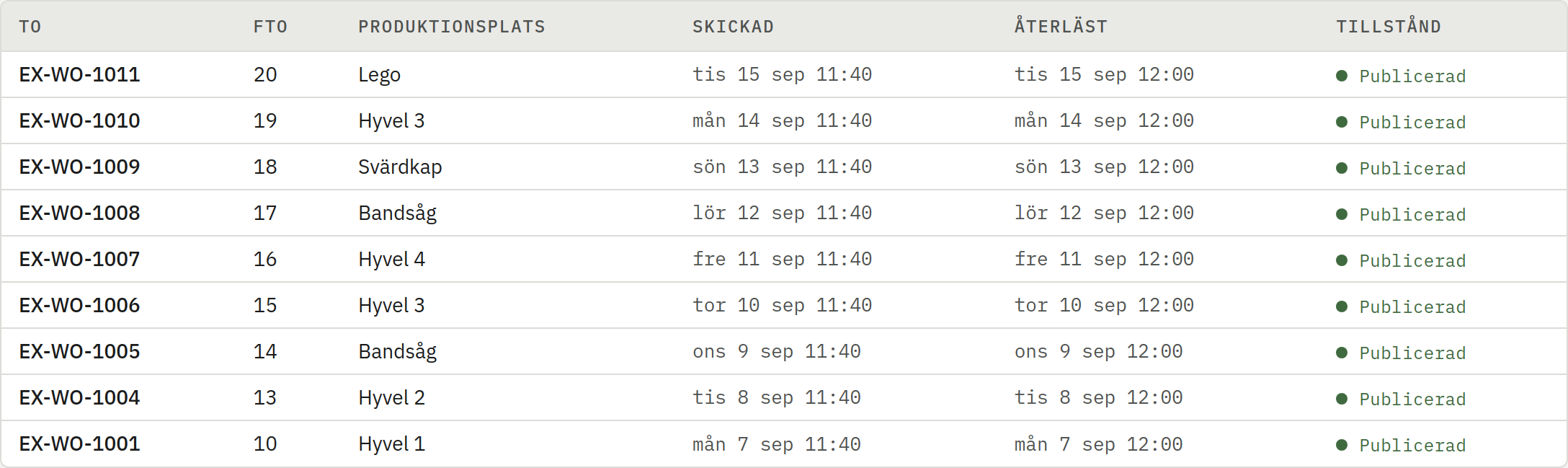

Skärmbild av Varje försök finns kvar

Varje försök finns kvar

Ingen tillverkningsorder skickas två gånger, och varje försök finns kvar.

Håll det rätt

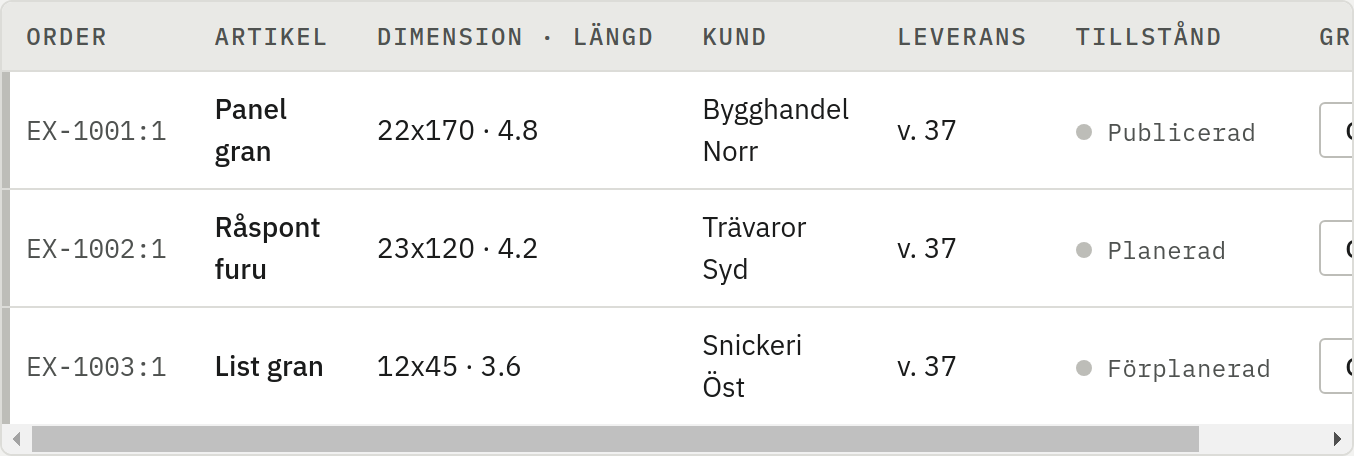

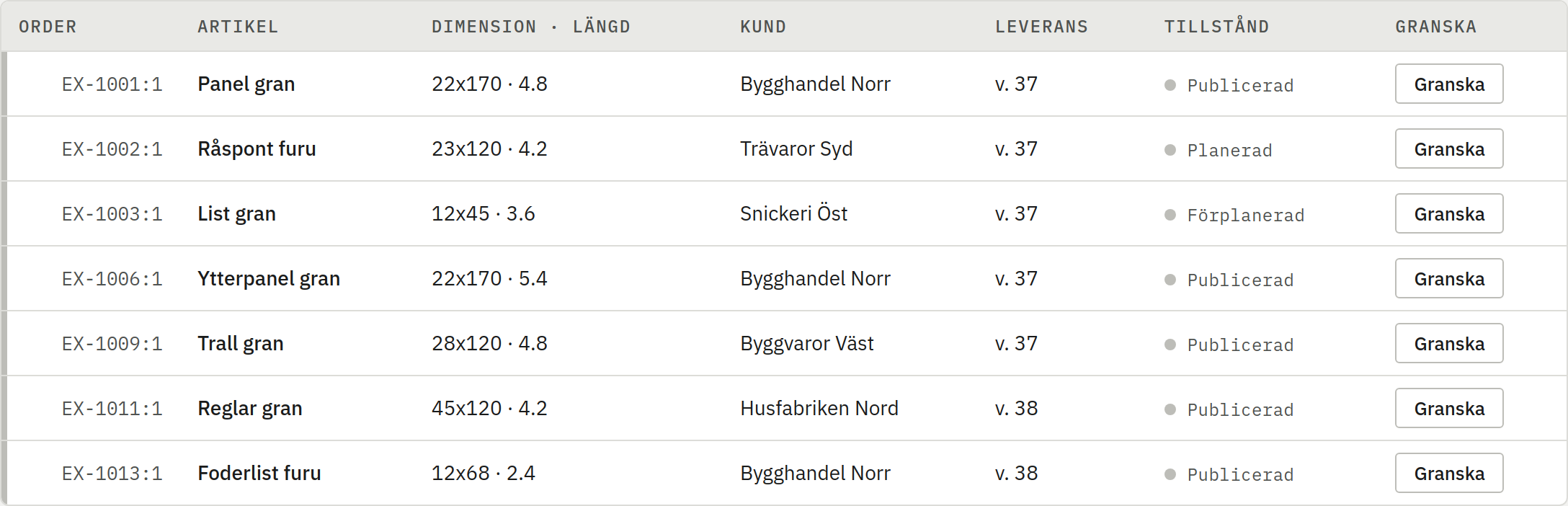

Skärmbild av Ändrade rader granskas

Ändrade rader granskas

En rad som ändrats efter planering flaggas i granskningskön i stället för att skapa en felaktig tillverkningsorder.

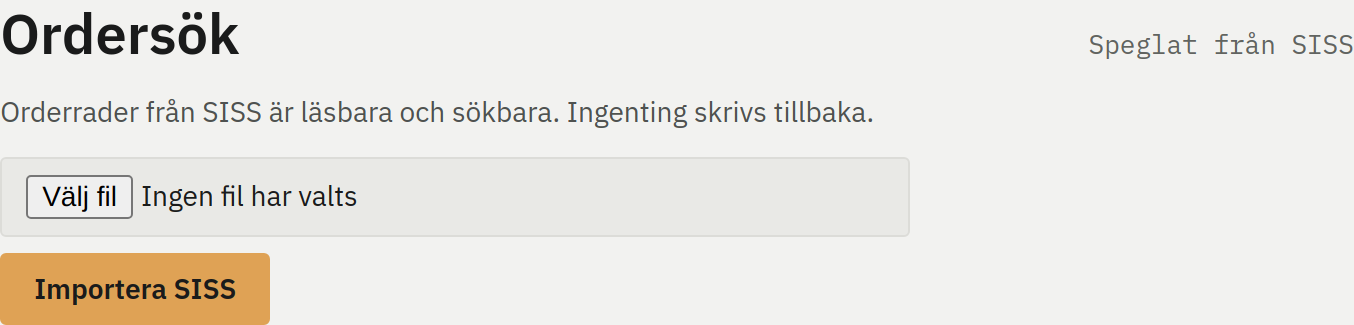

Skärmbild av Importera från fil

Importera från fil

Importera orderrader från en fil från ett säljsystem som kan exportera. Importen kan köras om utan dubbletter.

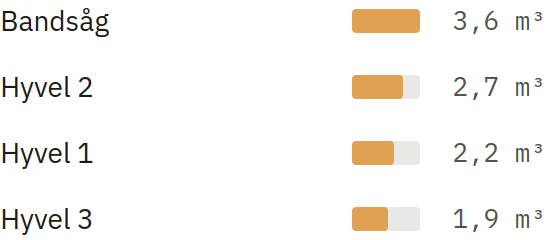

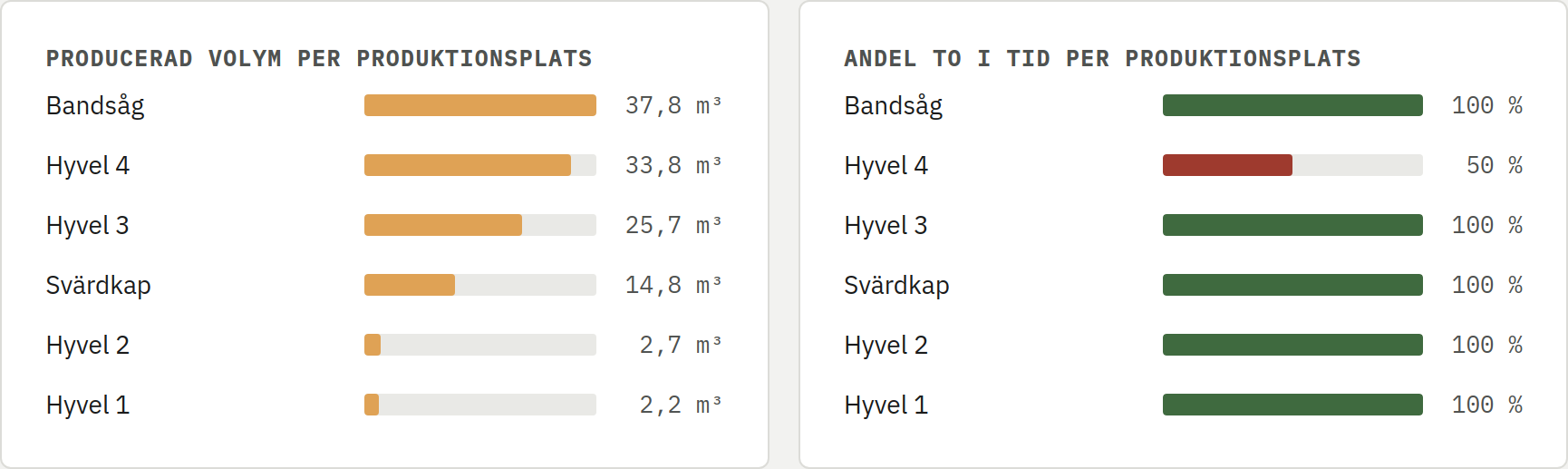

Skärmbild av Planerat mot utfall

Planerat mot utfall

Följ produktionstid per TO och råvaruvolym, planerat mot utfall per tillverkningsorder.

Sökningen gjorde att vi kunde släppa kalkylbladet. Vi behövde fortfarande se vilka rader som hade ändrats.
